Выполнение и контроль

В какой последовательности строить подвал

Разбираем путь от разбивки и котлована до перекрытия, наружной защиты, обратной засыпки и документированной приёмки скрытых работ.

Подвал строят как непрерывный защищённый контур, а не как набор отдельных бетонных работ. Ошибка в последовательности способна оставить стену без опоры, закрыть непроверенную гидроизоляцию или привести воду в подготовленное основание. Ниже — логика этапов и контрольных точек; конкретные выдержки, крепления и способы водопонижения всегда назначают проект и проект производства работ.

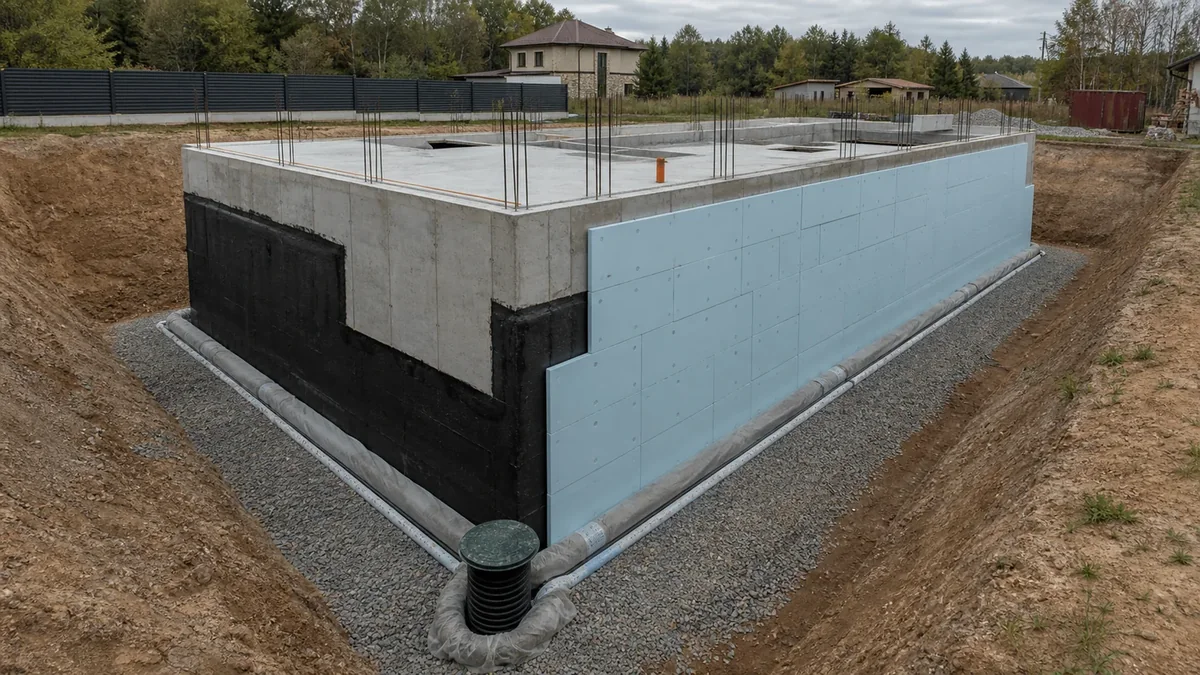

Монолитный подвал с наружной гидроизоляцией, теплоизоляцией и дренажом перед обратной засыпкой
До обратной засыпки отдельно принимают непрерывность гидроизоляции, защитный слой, теплоизоляцию, дренаж и доступность ревизионных точек.

До выхода техники на участок

Рабочие чертежи, геология, топосъёмка и схема наружных сетей должны быть согласованы. Проверяют отметку пола, лестницу, проёмы, инженерные проходки, расчётный уровень воды и точку её безопасного отвода.

Подрядчик готовит технологическую последовательность: где будет стоять техника, куда складывать грунт, как ограждать котлован, как подавать бетон и что делать при осадках. Изменение конструктивной схемы на площадке согласуют с проектировщиком до исполнения.

Разбивка и контрольный репер

Геодезист выносит оси, контур работ и высотный репер, защищённый от перемещения. До разработки грунта заказчик или технический заказчик проверяет привязку к границам и проектным отметкам.

Разбивочные знаки нельзя размещать там, где их уничтожит экскаватор. Оси закрепляют за пределами котлована, чтобы восстанавливать положение конструкций на следующих этапах.

Поверхностную воду отводят от будущего котлована до его раскрытия. Временные канавы, валы или покрытия не должны направлять поток на соседние участки и в неустойчивые откосы.

Организуют безопасные проходы, освещение, ограждения и мойку колёс при необходимости. Отдельно определяют место для плодородного слоя и грунта, пригодного для последующей планировки.

Разработка котлована

Грунт снимают в предусмотренной проектом последовательности, сохраняя откосы или устанавливая крепление. У края не складируют материал и не ставят тяжёлую технику вне разрешённых зон.

До проектной отметки механизированно оставляют защитный слой, если это предусмотрено технологией, а окончательную зачистку выполняют без разрыхления основания. Перебор нельзя самовольно заполнять вынутым грунтом.

Водопонижение должно работать до тех пор, пока вода опасна для основания или незавершённой коробки. Схема не должна вызывать вынос частиц грунта и осадки окружающей территории.

После ливня оценивают состояние откосов и дна. Бетонировать по размокшему, замёрзшему или нарушенному основанию нельзя; решение о восстановлении принимает специалист по проекту.

Приёмка основания

Геологическое строение и отметки сравнивают с изысканиями. Фиксируют обнаруженные линзы, насыпной грунт, воду или отличия слоёв. При необходимости проектировщик корректирует подготовку или основание.

Это контрольная точка до закрытия грунта. Акт и фотографии привязывают к осям, но документация не заменяет фактического осмотра.

Подготовка под фундамент

Устраивают предусмотренные проектом выравнивающие и разделительные слои. Толщину, отметку и качество уплотнения проверяют до следующей операции.

Подготовка создаёт чистое стабильное основание для разметки и монтажа, но не должна скрывать непригодный грунт. Все выпуски и приямки согласуют до армирования.

Нижняя часть водозащитного контура

Если наружная гидроизоляция проходит под плитой, её укладывают на подготовленное основание с предусмотренными защитными слоями. Нахлёсты, углы и будущий подъём на стены проверяют до арматуры.

Материал защищают от проколов подставками и перемещением рабочих. Повреждение отмечают и ремонтируют совместимым способом до бетонирования.

Армирование фундаментной плиты

Проверяют диаметры, шаг, нахлёсты, анкеровку, защитный слой, выпуски стен и усиления под нагрузками. Каркас должен быть устойчивым при хождении и укладке смеси.

Гильзы, трапы, закладные и технологические элементы фиксируют так, чтобы они не сместились. Запрещено вырезать арматуру ради случайно забытой трубы без решения конструктора.

Бетонирование основания

До подачи смеси проверяют доступ, резерв оборудования, состав бетона, объём, последовательность укладки и расположение возможного рабочего шва. Смесь уплотняют, поверхность защищают от высыхания и осадков.

Отбирают контрольные образцы и ведут журнал. Нагружать плиту стенами, опалубкой или материалами можно после достижения требуемой проектом прочности.

Шов плиты и стены

Поверхность шва подготавливают по проекту, удаляя загрязнение и слабый слой. Гидрошпонку, набухающий профиль или инъекционный элемент закрепляют в заданном положении.

Элемент не должен всплыть, смяться или потеряться в бетоне. До закрытия опалубкой положение фотографируют и принимают как скрытую работу.

Опалубка и армирование стен

Сверяют оси, толщины, вертикальность, арматуру углов и проёмов, выпуски, закладные и проходки. Стяжки опалубки должны иметь предусмотренное решение последующей герметизации.

Проёмы не оставляют приблизительно. Короба и гильзы жёстко фиксируют, а места уплотнения смеси вокруг них делают доступными.

Бетонирование стен

Высоту слоёв, скорость заполнения и режим вибрирования выбирают так, чтобы не перегружать опалубку и не оставлять раковин. Свободное падение смеси и перерывы ограничивают технологией.

После распалубки поверхность осматривают. Дефекты классифицирует ответственный специалист; случайное замазывание раствором может скрыть пустоту, но не восстановить конструкцию и водонепроницаемость.

Перекрытие и связь стен

Перекрытие часто удерживает верх стены в расчётном положении. Его опирание, армирование и связь со стенами выполняют до бокового нагружения грунтом, если проект не предусматривает другого.

Временные стойки снимают по проектной схеме и после подтверждения прочности. Складирование тяжёлых материалов на молодом перекрытии ограничивают.

Перед наружной защитой устраняют раковины, наплывы, острые выступы и дефекты стяжек опалубки. Углы и примыкания формируют по требованиям выбранной системы.

Основание должно иметь допустимую влажность и прочность. Нельзя закрывать активную протечку наружной мембраной без определения её причины.

Наружная гидроизоляция

Работы выполняют непрерывно от плиты до верхней отметки стены. Особо принимают швы, вводы, углы, приямки и переход к цоколю.

Каждый участок осматривают до утепления и защиты. Для применимой системы проводят предусмотренный контроль сплошности; метод проверки должен соответствовать материалу.

Плиты утеплителя устанавливают без случайных пустот и несовместимого крепежа. Стыки и переход к фасадному утеплению выполняют по проекту.

Защитный слой предохраняет гидроизоляцию от грунта и работ по засыпке. Дренажный элемент, если он нужен, монтируют отдельно и подключают к проверенной системе отвода.

Монтаж дренажа

Проверяют отметки, уклон, фильтрующие слои, ревизионные колодцы и выпуск. Трубу не укладывают произвольно ниже основания, если это способно ослабить грунт.

До засыпки выполняют исполнительную съёмку и проверяют прохождение воды. Насосное оборудование испытывают вместе с сигнализацией и резервным питанием, если они предусмотрены.

Обратная засыпка

Засыпку начинают после набора прочности, устройства связующего перекрытия и приёмки наружных слоёв. Материал укладывают заданными слоями симметрично, не создавая одностороннего давления.

У стены применяют разрешённое лёгкое оборудование. Крупные камни, строительный мусор и замёрзшие комья способны повредить защиту и создать пустоты.

После засыпки формируют проектные уклоны от дома, водостоки и ливневый отвод. Временная просадка грунта не должна превращать пазухи котлована в водосборник.

Отмостку и благоустройство выполняют с учётом ожидаемой осадки засыпки. Высотное положение приямков и входов проверяют повторной съёмкой.

До отделки испытывают скрытые трубопроводы, вентиляцию и электроснабжение. Внутренняя облицовка не должна закрывать доступ к ревизиям, насосам и наблюдаемым швам.

Помещения выводят на расчётный температурно-влажностный режим постепенно. Строительная влага требует организованной вентиляции и, при необходимости, осушения.

Контрольные точки по этапам

ЭтапЧто проверить до закрытияЧем подтвердить
Дно котлованаГрунт, отметки, отсутствие нарушенияОсмотр, геодезия, акт
ПлитаАрматура, проходки, швы и защитный слойАкт, фото по осям, измерения
СтеныГеометрия, проёмы, закладные и качество бетонаИсполнительная схема, журнал
ГидроизоляцияСплошность, узлы и защитаАкт скрытых работ, применимый контроль
ДренажУклон, ревизии и точка сбросаСъёмка и испытание
ЗасыпкаМатериал, слои и допустимое уплотнениеЖурнал и контроль уплотнения

Когда работу нужно остановить

  • фактический грунт отличается от отчёта;
  • вода поступает иначе, чем предусмотрено;
  • оси или отметки не совпадают с проектом;
  • проходка отсутствует или пересекает арматуру;
  • шпонка смещена либо повреждена;
  • обнаружены значительные раковины или трещины;
  • наружную защиту хотят закрыть без приёмки;
  • засыпку начинают до готовности удерживающих конструкций.
Практический вывод. Надёжный подвал получается из управляемой последовательности с обязательными паузами на осмотр и измерения. Главный принцип прост: не закрывать следующий слой, пока предыдущий не проверен и не зафиксирован. Именно эта дисциплина делает скрытые работы доказуемыми, а будущий ремонт — менее вероятным.

Нормативные ориентиры

Связаться со Стройкинсоном

Обсудить ваш объект

Оставьте контакты и кратко опишите задачу. Представитель компании свяжется с вами и уточнит следующий шаг.

Личный кабинет

Войти в Стройкинсон

Выберите удобный способ входа. Позже способы можно будет связать в одном аккаунте.

Подтверждение телефона

Введите последние 4 цифры

На указанный номер поступит короткий входящий звонок. Отвечать не нужно — введите последние четыре цифры номера, с которого позвонили.

Подтверждение email

Введите код из письма

Мы отправили шестизначный код на указанный адрес. Код действует 10 минут.

Восстановление доступа

Задать новый пароль

Подтвердите привязанный номер коротким входящим звонком.
